Der Outsourcing‑Transition‑Plan: Vier Säulen für einen reibungslosen Übergang

Ein viersäuliger Übergangsplan sichert bei Auslagerung fristgerechte Serviceübernahme, vereinbarte Leistungsniveaus und reduzierte Unterbrechungen.

10 MIN. LESEZEITaLIVE SUPPORT TEAM
Support-Teams koordinieren gemeinsam die Übergabe

Ein sauberer Outsourcing‑Transition‑Plan stellt sicher, dass der Dienst fristgerecht und mit definierten SLA‑Metriken übernommen wird. Er ruht auf vier Säulen: klar abgegrenzte Phasen, strukturierter Wissenstransfer, verbindliche Governance und messbare Akzeptanzkriterien. Wer diese vier Elemente sauber aufsetzt, minimiert Betriebsunterbrechungen und erreicht Service‑Readiness deutlich zuverlässiger als mit einem improvisierten Fahrplan.


Kurz gesagt:

  • Ein strukturierter Outsourcing-Übergangsplan umfasst klare Phasen, Verantwortlichkeiten und Messkriterien, um Betriebsunterbrechungen zu vermeiden und Service‑Verfügbarkeiten zu sichern.
  • Der Wissenstransfer muss durch verschiedene Formate wie Shadowing, Schulungen und Dokumentationen begleitet werden, um die Übergabekompetenz zuverlässig aufzubauen.
  • Ein automatisches Eskalations- und Governance-System mit wöchentlichen Treffen und klaren Verantwortlichkeiten ist entscheidend, um Probleme frühzeitig zu erkennen.
  • Das Risiko wird durch Pilotprojekte und kontrollierte Stufen mit Go/No-Go-Entscheidungen sowie einem Rollback-Plan signifikant reduziert.
  • Die objektive Service‑Readiness wird anhand konkreter KPIs wie FCR, SLA-Erfüllung und Eskalationsquote während des Parallelbetriebs überprüft.

Was gehört in einen Outsourcing‑Transition‑Plan? Das Phasenmodell

Jeder belastbare Outsourcing‑Projektplan folgt drei Phasen, die aufeinander aufbauen. Überspringt man eine davon, rächt sich das meist erst Wochen später, wenn Tickets liegen bleiben oder Zugriffsrechte fehlen.

  1. Pre‑Transition. Hier wird der Scope festgelegt: Welche Kanäle, Prozesse und Systeme wandern über? Eine RACI‑Matrix klärt, wer entscheidet, wer ausführt und wer informiert wird. Parallel läuft ein Risiko‑Scan, der Ressourcenbedarf wird beziffert, und Vertragsdetails mit dem neuen Provider werden final abgestimmt. Wer diese Phase auslässt, verhandelt später mitten im laufenden Betrieb über Dinge, die eigentlich vorab geklärt gehören.
  2. Transition. Jetzt beginnt der eigentliche Wissenstransfer, begleitet von Cutover‑Tests und einem Parallelbetrieb, bei dem alter und neuer Anbieter gleichzeitig arbeiten. Ein Kommunikationsplan hält alle Beteiligten synchron, von der IT bis zum Kundenserviceteam.
  3. Post‑Transition. Der neue Betrieb wird stabilisiert, akute Fehler werden behoben, und ein strukturiertes Lessons‑Learned‑Meeting hält fest, was beim nächsten Mal besser laufen sollte.

Diese Struktur mag simpel klingen. Doch empirische Untersuchungen zur Transition‑Performance zeigen, dass gerade Übergabephasen zwischen Pre‑Transition und Transition anfällig für Reibungsverluste sind, weil Verantwortlichkeiten dort oft nicht sauber übergeben werden. Ein Transition‑Plan ohne definierte Übergabepunkte zwischen den Phasen ist deshalb nur die halbe Miete.

Welche Dokumente und Rollen braucht jeder Übergangsplan?

Ein Outsourcing‑Übergangsplan ist kein einzelnes Dokument, sondern ein Bündel aufeinander abgestimmter Arbeitsprodukte. Fehlt eines davon, entstehen Lücken, die erst im Live‑Betrieb sichtbar werden.

  • Der eigentliche Transition‑Plan mit Meilensteinen, Abhängigkeiten und Verantwortlichen.
  • Die Knowledge‑Transfer‑Matrix, die festhält, welches Wissen von wem an wen übergeht und bis wann.
  • Eine vollständige Zugriffsliste für Systeme, Tools und Datenquellen, abgeglichen mit den Datenschutzanforderungen des Unternehmens.
  • Die Cutover‑Checklist für den eigentlichen Umschaltzeitpunkt.
  • Ein Eskalationsplan mit klar benannten Ansprechpartnern für jede Prioritätsstufe.

Auf der Rollenseite braucht es einen Transition-Lead, der operativ steuert, ein PMO, das den Gesamtplan und die Meilensteine überwacht, sowie einen Vertreter der retained organization, der die Fäden nach der Übergabe in der Hand behält. Diese drei Rollen sollten nicht in Personalunion besetzt werden, auch wenn das bei kleineren Projekten verlockend wirkt.

In der Praxis zeigt sich immer wieder: Die Abstimmung zwischen Kunde, dem bisherigen Anbieter (Incumbent) und dem neuen Provider scheitert seltener an fehlendem Willen als an fehlenden Terminen. Ein wöchentlicher Dreiergipfel, protokolliert und mit klaren Aktionspunkten, verhindert die meisten Missverständnisse, bevor sie eskalieren. Wer eine strukturierte Vorbereitung sucht, findet in einem Leitfaden zur RFP‑Erstellung für Kundenservice‑Outsourcing brauchbare Vorlagen für genau diese frühe Abstimmungsphase.

Wie gelingt der Wissenstransfer beim Outsourcing‑Übergang?

Wissenstransfer ist der Faktor, an dem die meisten Transition‑Projekte tatsächlich scheitern. Forschung zur Transition‑Performance identifiziert Knowledge Transfer neben der Governance als den einflussreichsten Faktor für den Erfolg eines Übergangs, noch vor der reinen Planungsqualität.

Praktisch bewährt sich eine Mischung aus mehreren Formaten:

  • Shadowing, bei dem neue Mitarbeiter dem bisherigen Team über die Schulter schauen, bevor sie selbst Fälle übernehmen.
  • Hands‑on‑Workshops, in denen reale Szenarien gemeinsam durchgespielt werden, statt nur Folien zu zeigen.
  • Playbooks, die Standardprozesse und Ausnahmefälle dokumentieren.
  • Videoaufzeichnungen für Prozesse, die sich schlecht in Text fassen lassen.
  • Testfälle, die das neue Team eigenständig durchspielt, bevor der Livebetrieb beginnt.

Ob der Wissenstransfer wirklich greift, lässt sich messen: über die Coverage der dokumentierten Prozesse, die Anzahl erfolgreich abgeschlossener Testdurchläufe und formale Prüfprotokolle, die jeder Themenblock am Ende durchläuft. Ein Mitarbeiter, der einen Testfall nicht ohne Rückfrage lösen kann, ist noch nicht transitionsreif, egal wie viele Schulungsstunden er absolviert hat.

Profi-Tipp: Bauen Sie einen Puffer für Kündigungen und Fluktuation beim Incumbent ein. Wer weiß, dass sein Job in vier Wochen endet, dokumentiert Wissen oft zögerlicher. Vertraglich festgelegte Knowledge‑Transfer‑Bonuszahlungen an ausscheidende Mitarbeiter beheben dieses Problem meist zuverlässiger als reine Appelle.

Ein guter Leitfaden zur Sicherung von Wissenstransfer im Kundensupport zeigt zusätzliche Kniffe, etwa wie man Wissen aus stillschweigenden Routinen in dokumentierte Prozesse überführt.

Wer trägt die Verantwortung? Governance und die retained organization

Governance entscheidet darüber, ob ein Transition‑Plan auf dem Papier gut aussieht oder im Alltag funktioniert. Ohne klare Steuerungsmechanismen verselbstständigt sich jede Phase, und Probleme werden erst sichtbar, wenn sie bereits Kunden betreffen.

  1. Governance‑Gremien einrichten. Ein Lenkungsausschuss trifft sich wöchentlich während der heißen Phase, später monatlich. Er entscheidet über Scope‑Änderungen und Eskalationen, die das Tagesgeschäft übersteigen.
  2. Reporting‑Rhythmus festlegen. Status‑Updates sollten mindestens wöchentlich erfolgen, mit klaren Ampel‑Kriterien (grün, gelb, rot) statt vager Prosa.
  3. Eskalationspfade dokumentieren. Jeder im Projekt muss wissen, an wen er sich bei welchem Problem wendet, und binnen welcher Frist eine Antwort zu erwarten ist. Klar definierte Ownership und Eskalationsprozesse gehören laut SHRM zu den wirksamsten Mitteln gegen Übergangsrisiken.
  4. Aufgaben der retained organization definieren. Sie übernimmt nach der Transition das Demand Management, steuert Verträge und überwacht die Einhaltung der SLAs im Tagesbetrieb.

Die retained organization braucht dafür Autorität, Ressourcen und klar zugeordnete KPIs, nicht nur eine Stellenbeschreibung. Ein PMO sollte die Transition‑Planung federführend entwickeln, doch sobald der Betrieb läuft, muss die retained organization eigenständig steuern können, mit eigenem Budget und eigener Entscheidungskompetenz. Wird dieser Übergang der Verantwortung verschleppt, bleibt das PMO faktisch Ansprechpartner für operative Fragen, für die es nie gedacht war.

Staged Approach oder Big Bang? Risiken realistisch einschätzen

Die Entscheidung zwischen einem gestaffelten Vorgehen und einem kompletten Umstieg an einem Stichtag prägt das gesamte Risikoprofil eines Übergangs. Ein Pilotprojekt mit einem einzelnen Kanal oder einer kleinen Kundengruppe deckt Schwachstellen auf, bevor sie sich auf den gesamten Betrieb auswirken.

Die typischen Risikofelder wiederholen sich über Branchen hinweg:

  • Systemzugriff. Verzögerte Freigaben für Tools und Datenbanken sind der häufigste Grund für verschobene Cutover‑Termine.
  • Compliance. Datenschutz‑ und Sicherheitsanforderungen müssen vor dem Livegang geprüft sein, nicht danach.
  • Personal. Unterbesetzung beim neuen Anbieter in der ersten Woche führt fast immer zu längeren Wartezeiten für Kunden.
  • Vendor‑Readiness. Ein Anbieter, der zusagt, aber intern noch nicht vollständig aufgestellt ist, verschiebt das Risiko nur auf einen späteren Zeitpunkt.

Über 66 % der gescheiterten Outsourcing‑Beziehungen lassen sich auf Probleme in genau dieser Übergangsphase zurückführen, nicht auf die grundsätzliche Entscheidung für Outsourcing an sich.

Ein staged approach mit Pilot, kontrollierter Erweiterung und erst dann vollständigem Cutover reduziert dieses Risiko spürbar gegenüber einem Big‑Bang‑Start. Jede Stufe braucht ein echtes Go/No‑Go‑Entscheidung mit definierten Kriterien, nicht nur ein Datum im Kalender. Und für den Ernstfall gehört ein Rollback‑Plan dazu: Wie kehrt man kurzfristig zum alten Anbieter zurück, wenn die neuen Zahlen drei Tage in Folge rot sind? Wer zusätzlich über Nearshore‑Modelle nachdenkt, findet in einem Vergleich von Nearshore‑ und Offshore‑Optionen Argumente, warum gerade bei Erstprojekten geografische Nähe die Kommunikation erheblich erleichtert.

Wie wird Service‑Readiness objektiv geprüft?

Ohne harte Zahlen bleibt jede Abnahme Verhandlungssache. Die üblichen KPIs aus dem Kundensupport und der IT lassen sich direkt als Akzeptanzkriterien in den Transition‑Plan übernehmen.

Kennzahl Was sie misst Typischer Prüfzeitpunkt
Average Handling Time (AHT) Durchschnittliche Bearbeitungsdauer pro Anfrage Parallelbetrieb, wöchentlich
First Contact Resolution (FCR) Anteil der Fälle, die beim ersten Kontakt gelöst werden Ab Woche zwei des Parallelbetriebs
SLA‑Erfüllungsgrad Prozentualer Anteil eingehaltener Reaktions‑ und Lösungszeiten Laufend, mit wöchentlichem Report
Eskalationsquote Anteil der Fälle, die an eine höhere Ebene weitergereicht werden Ab Cutover, täglich in der ersten Woche

Der eigentliche Abnahmetest läuft am besten während des Parallelbetriebs: Beide Teams bearbeiten identische Fallgruppen, die Ergebnisse werden verglichen, nicht nur geschätzt. Sobald die Werte über zwei bis drei Wochen stabil im Zielkorridor liegen, kann die Übergabe an den Tagesbetrieb (Day‑2‑Operations) formal erfolgen, inklusive eines Reporting‑Dashboards, das die retained organization ab sofort selbst pflegt.

Checklisten für RACI, Cutover und Wissenstransfer zum Sofortgebrauch

Vorlagen sparen Zeit, wenn man sie tatsächlich an das eigene Projekt anpasst, statt sie unverändert zu übernehmen.

  1. RACI‑Matrix. Typische Belegung: Transition Lead ist „Responsible“ für die Tagesplanung, das PMO ist „Accountable“ für Termine und Budget, die retained organization ist „Consulted“ bei Prozessänderungen und „Informed“ bei operativen Details.
  2. Cutover‑Checklist. Vorher: Zugriffsrechte final geprüft, Testfälle abgeschlossen, Kommunikation an Kunden verschickt. Während: Live‑Monitoring im Zehn‑Minuten‑Takt, Eskalationsteam in Bereitschaft. Danach: Fehlerprotokoll auswerten, erste KPI‑Zahlen innerhalb von 24 Stunden prüfen.
  3. KT‑Plan‑Template. Für jedes Wissensgebiet: Dauer der Übergabe, benannter Eigentümer auf beiden Seiten, und ein Abnahme‑Nachweis, etwa ein bestandener Testfall oder eine dokumentierte Freigabe durch den Transition-Lead.

Diese drei Dokumente decken die Praxis der meisten Übergangsprojekte ab. Größere Vorhaben ergänzen sie meist um ein separates Kommunikationsprotokoll für externe Stakeholder, etwa Großkunden, die über den Wechsel informiert werden müssen.

Praxis-Insights aus dem Kundensupport-Outsourcing

Bei Übergangsprojekten im Kundensupport entscheidet oft die Kanalarchitektur über Erfolg oder Misserfolg. Ein sauberes Kanal‑Mapping, das festhält, welche Anfragen über Telefon, E‑Mail, Live‑Chat oder Social‑Messaging‑Kanäle wie WhatsApp und Facebook laufen, verhindert, dass Anfragen in der Übergangswoche im falschen System landen.

Omnichannel‑Integration bedeutet in der Praxis auch, Bot‑Handovers sauber zu definieren: Ein Chatbot muss wissen, wann er einen Fall an einen menschlichen Mitarbeiter übergibt, und dieser Mitarbeiter braucht sofortigen Zugriff auf die bisherige Konversationshistorie. ISO‑zertifizierte Prozesse, etwa nach ISO 9001, geben hierfür einen dokumentierten Rahmen vor, der sich während der Transition leichter prüfen lässt als improvisierte Abläufe. Datengestütztes Monitoring, das Reaktionszeiten und Kundenzufriedenheit über alle Kanäle hinweg sichtbar macht, gehört zu den Werkzeugen, die einen Übergang objektiv nachvollziehbar machen, statt sich auf Bauchgefühl zu verlassen.

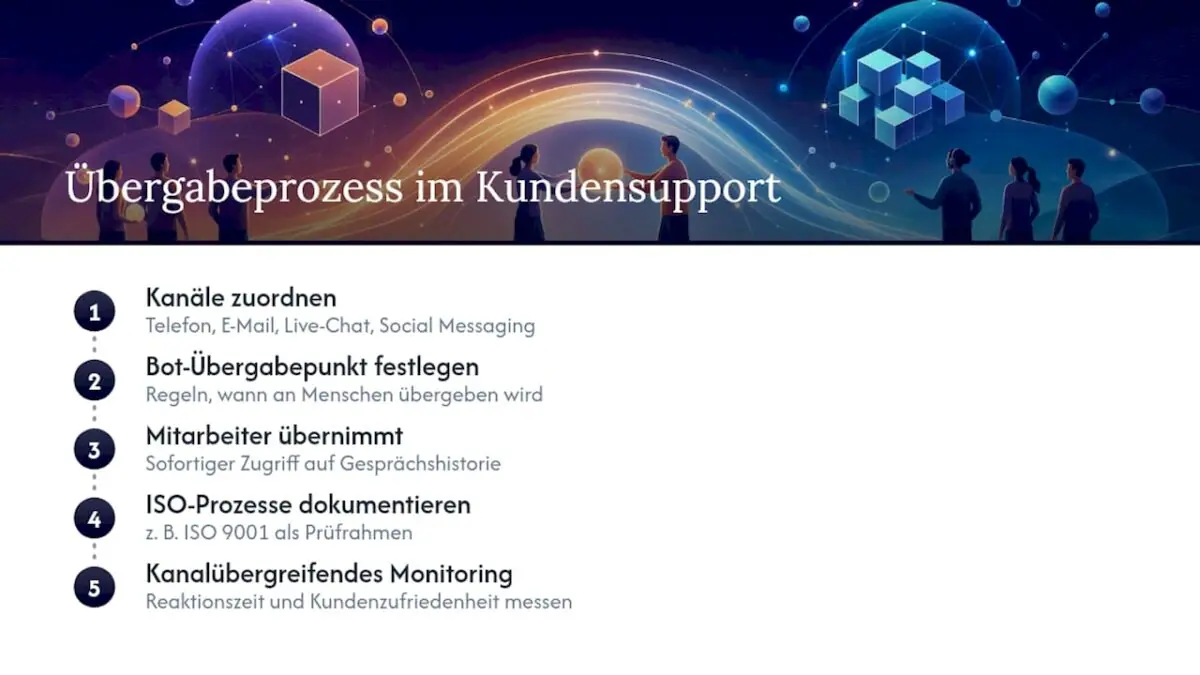

Omnichannel-Prozess mit Bot-Übergabe und Überwachung

Warum Governance wichtiger ist als der perfekte Plan

Die verbreitete Annahme, ein detaillierter Projektplan allein sichere den Erfolg eines Outsourcing‑Übergangs, hält der Praxis nicht stand. Die Forschung zeigt deutlich, dass Wissenstransfer und Governance die Ergebnisse stärker prägen als die reine Planungstiefe. Ein hundertseitiger Plan mit lückenhafter Wissensübergabe scheitert zuverlässiger als ein schlankerer Plan mit einer funktionierenden Eskalationskette.

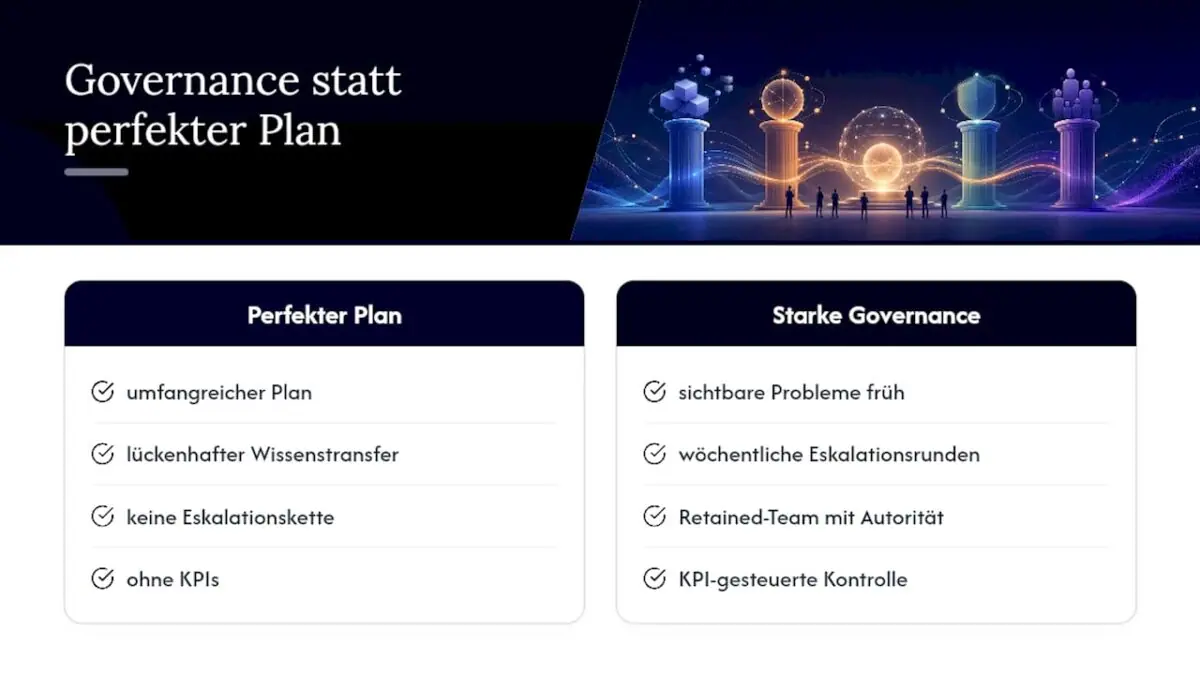

Warum Governance wichtiger ist als der perfekte Plan — overview diagram

Was viele Unternehmen unterschätzen: Governance ist keine Formalie für den Lenkungsausschuss, sondern der Mechanismus, der Probleme sichtbar macht, bevor Kunden sie spüren. Wer stattdessen wochenlang an einer perfekten Cutover‑Checklist feilt, aber keine wöchentlichen Eskalationsrunden einrichtet, verschiebt das eigentliche Risiko nur nach hinten.

Meine Empfehlung für Unternehmen, die gerade in der Pre‑Transition‑Phase stehen: Investieren Sie zuerst in die retained organization, nicht in den Plan selbst. Ein Team mit klarer Autorität und echten KPIs fängt planerische Lücken meist selbst auf. Ein perfekter Plan ohne dieses Team tut das nicht.

— Markus

Wie aLIVE Support Ihren Übergang praktisch unterstützt

Ein Outsourcing‑Übergang steht und fällt mit der operativen Umsetzung, nicht nur mit dem Plan auf dem Papier. Alive begleitet genau diesen Teil: von der Übernahme des telefonischen Supports über Call Center-Unterstützung bis zur Integration von Live-Chat-Unterstützung und E-Mail-Unterstützung in eine gemeinsame Omnichannel‑Struktur.

Alive

Konkret unterstützt Alive bei der Moderation von Knowledge‑Transfer‑Sessions, beim Onboarding neuer Teams auf bestehende Systeme und beim laufenden SLA‑Monitoring nach dem Cutover, gestützt auf ISO‑zertifizierte Prozesse und datenbasiertes Reporting. Statt Support‑Kanäle einzeln zu vergeben, lassen sich Telefon, Chat, E‑Mail und Social Messaging über eine Übersicht der Leistungen koordiniert übergeben, mit einem festen Ansprechpartner statt mehrerer Schnittstellen. Wer die nächste Phase eines Übergangsprojekts konkret plant, kann über die Kontaktseite ein unverbindliches Gespräch anfragen und die eigenen Anforderungen direkt mit einem aLIVE‑Team besprechen.

Quellen

Die Emerald‑Studie zu Transition‑Performance und die zugehörige Untersuchung des Erasmus‑Repositoriums liefern die empirische Basis für das Vier‑Faktoren‑Framework. Der Leitfaden zu europäischen Buyer‑Anforderungen und der SHRM‑Artikel zur Risikominimierung ergänzen die praktische Perspektive auf Qualitätsstandards und Governance.

FAQ

Was sollte ein Outsourcing‑Transition‑Plan enthalten?

Ein vollständiger Plan enthält Phasenmeilensteine, eine RACI‑Matrix, eine Knowledge‑Transfer‑Matrix, eine Cutover‑Checklist sowie definierte SLA‑Metriken für die Abnahme. Ohne diese fünf Elemente fehlt meist ein zentraler Baustein für eine saubere Übergabe.

Ist Outsourcing ein auslaufendes Konzept?

Nein, Outsourcing bleibt für viele Unternehmen ein zentraler Bestandteil der Betriebsstrategie, gerade im Kundensupport mit wachsender Omnichannel‑Komplexität. Verändert hat sich eher die Erwartungshaltung: Käufer verlangen heute nachweisbare Qualitätsstandards wie ISO 9001 und CMMI statt reiner Kostenversprechen.

Was sind die vier Arten von Outsourcing?

Gängig unterschieden werden Business Process Outsourcing, IT‑Outsourcing, Knowledge Process Outsourcing und Manufacturing Outsourcing. Für Kundensupport‑Übergänge ist meist Business Process Outsourcing relevant, ergänzt um IT‑Aspekte bei der Systemintegration.

Können Sie ein Beispiel für einen Transition‑Plan nennen?

Ein typisches Beispiel: In der Pre‑Transition wird der E‑Mail‑Support als erster Kanal für einen Pilotzeitraum von vier Wochen ausgewählt, mit klarer RACI‑Matrix und Zugriffsliste. Nach erfolgreichem Parallelbetrieb und stabilen SLA‑Werten folgt die Erweiterung auf Live‑Chat und Telefon, jeweils mit eigenem Go/No‑Go‑Meilenstein.

Wie lange dauert ein typischer Outsourcing‑Übergang?

Die Dauer hängt stark vom Umfang ab, ein gestaffelter Ansatz mit mehreren Kanälen zieht sich häufig über acht bis sechzehn Wochen, während ein einzelner Kanal in vier bis sechs Wochen stabil übergeben werden kann. Wer den wirtschaftlichen Nutzen von Kundenservice‑Outsourcing vorab durchrechnet, plant realistischere Zeitfenster für die eigene Transition.
